Эту историю мы слышим чаще, чем хотелось бы. Коробка дома стоит, кровля закрыта, в комнатах уже работают отделочники. И тут хозяин вспоминает, что пора бы заказать лестницу на второй этаж. Мы приезжаем на замер и видим знакомую картину: проём в перекрытии вырезан «примерно», опереть ступени не на что, а отметки пола на этажах существенно расходятся. Лестница, которую семья полгода разглядывала на картинках, в этот дом уже не помещается. Помещается другая, попроще.
Такого финала легко избежать, если подумать о лестнице, ограждениях и террасе, пока дом существует только на бумаге. Тогда стройка идёт по графику, ничего не приходится переделывать, бюджет остаётся реальным, а не «приблизительным, который потом удваивается». А конструкции выглядят частью архитектуры, а не «гостями», которых позвали в последний момент.
Почему «сделаем в конце» обходится дороже всего

Лестницу, ограждения и террасу принято считать чем-то «навесным», что можно добавить в любой момент. Это самое дорогое заблуждение в строительстве частного дома. Каждая из этих конструкций опирается на стены, перекрытия, плиты или фундамент, а узлы крепления закладываются на ранних этапах. Потом их не добавить, не вскрывая готовое.
Дальше всё идёт по цепочке. Расширяют проём в перекрытии, штробят свежую штукатурку, сверлят утеплённый фасад. Отделочная бригада простаивает, пока ждут производства. Дизайн упрощают, потому что задуманное уже не к чему крепить. Есть и ещё одна вещь, о которой редко думают заранее, — материал. Отделочных и фасадных материалов, закупленных под проект, при переделке может не хватить, а нужной партии на складе уже нет. Приходится ждать новую поставку или соглашаться на замену.
Так и появляется тот самый бюджет «×2». А вместе с ним сдвигаются сроки: пока ждут материал, стоит вся стройка.
Эскиз архитектора — ещё не технический проект
«У нас всё спроектировано, архитектор нарисовал», — говорят нам часто. Хороший эскиз задаёт характер дома, но отвечает лишь на вопрос, как это будет выглядеть. Технический проект отвечает на другие: на чём это будет держаться и что из задуманного вообще можно сделать.
Сюда входят нагрузки, узлы крепления, закладные, допуски, отметки чистого пола. И ещё одна вещь, которой не видно на картинке: доступность конкретных материалов и систем на рынке. Архитекторы нередко вдохновляются европейскими проектами, а нужного бренда или его поставщика в регионе может просто не оказаться. Мы подбираем решение, которое реально купить, привезти на объект и смонтировать, и сразу закладываем под него узлы.
Типичная история: по ходу стройки меняют высоту потолка, толщину пола или отделку стен. По отдельности каждое решение разумно, но вместе они «съедают» несколько сантиметров, и красивая лестница из дизайн-проекта перестаёт вписываться. Поэтому идею стоит проработать технически заранее и к началу строительства заложить под неё возможности.
Лестница из металла и стекла: подключаемся на этапе проекта дома

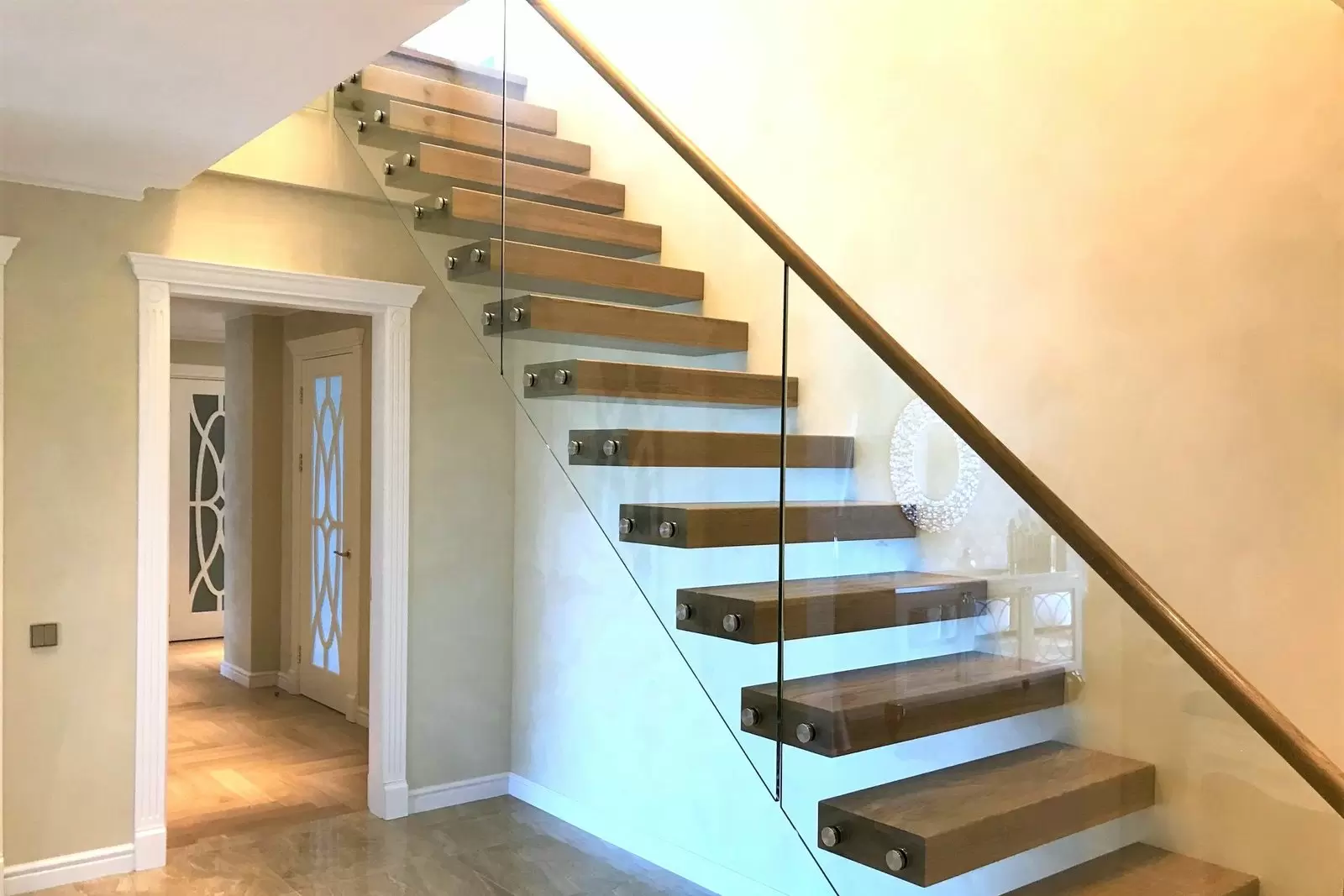

Лестница — архитектурный центр дома. Ступени, будто парящие вдоль стены, и стеклянное ограждение без лишних стоек делают интерьер лёгким и воздушным. И именно эта лёгкость сильнее всего зависит от того, что сделано на стройке.
Подключаться лучше вместе с проектированием дома, точно до устройства перекрытий. Замер для производства мы делаем позже, когда коробка готова, но чистовая отделка ещё не начата.

Что стоит заложить заранее:

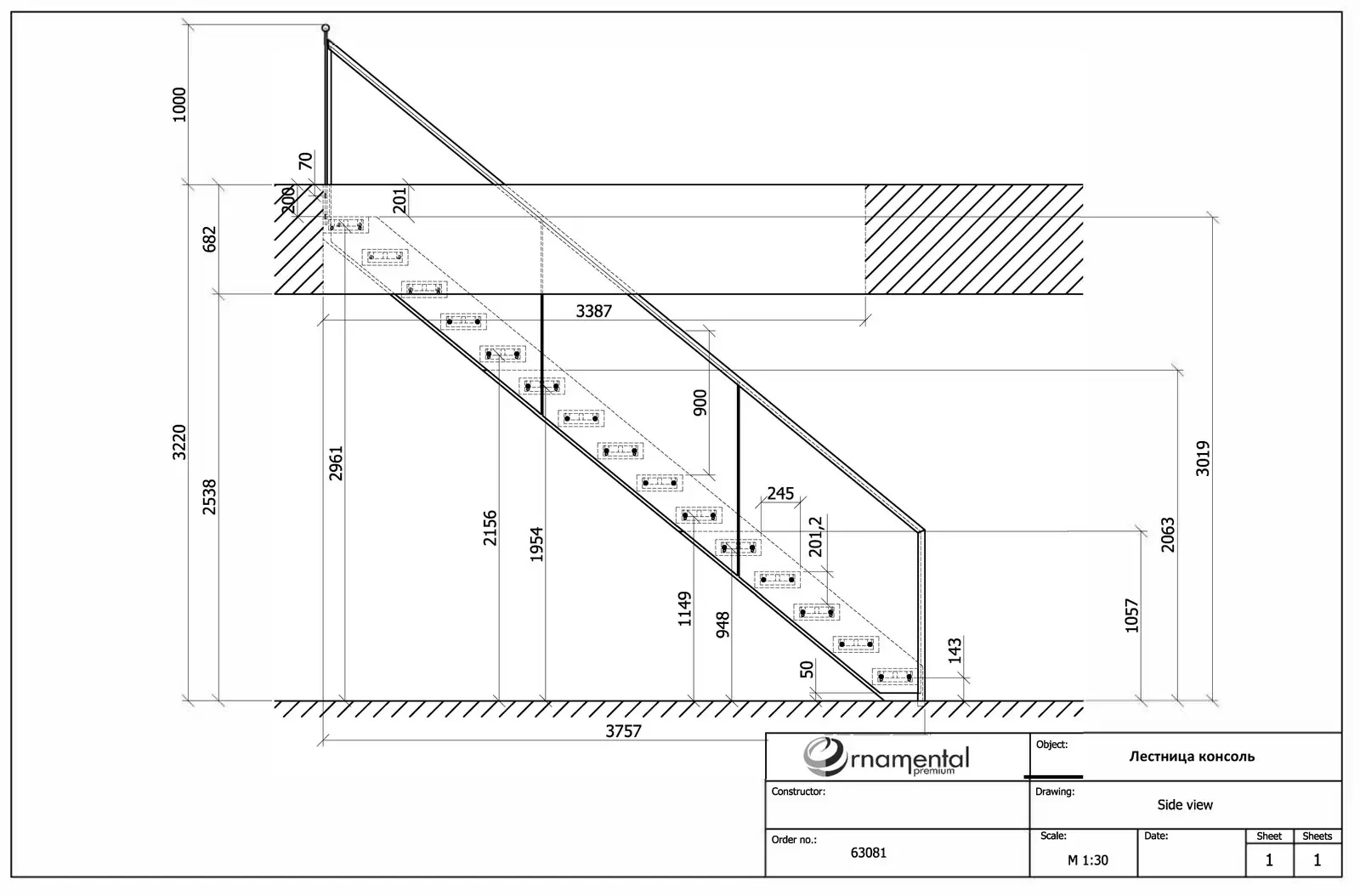

- Размер и форму проёма в перекрытии
- Высоту этажа с учётом пирога пола и отметки чистого пола
- Толщину отделки стен в зоне лестницы
- Несущую стену или закладные под консольные ступени
- Крепления под стеклянное ограждение
- Кабель под подсветку ступеней
Если опоздать, вместо задуманной конструкции получится упрощённая, подъём будет некомфортным, а стену придётся дорого усиливать.
Ограждения балконов, террас и лестниц входных групп: до фасадных работ
Стеклянное или металлическое ограждение, которое словно вырастает из плиты балкона, выглядит безупречно. Но этот эффект лёгкости обеспечивает узел, который закладывают при заливке плит балконов, террас и крыльца, задолго до утепления и отделки фасада.
На этом этапе решают способ крепления (торцевой, на плиту или в профиль), гидроизоляцию узлов, нормативную высоту ограждения от отметки чистого пола и совместимость с покрытием.
Отдельного внимания заслуживает входная группа. От ступеней крыльца, их облицовки и уровней зависит, куда и как крепить перила. Крыльцо гости видят первым, и ограждение задаёт ему характер.
Если опоздать, придётся сверлить готовый фасад, облицовку и гидроизоляцию. Это риск протечек и видимый крепёж там, где задумывалась гармонично установленная балюстрада.
Забор и ворота: финальный ансамбль участка

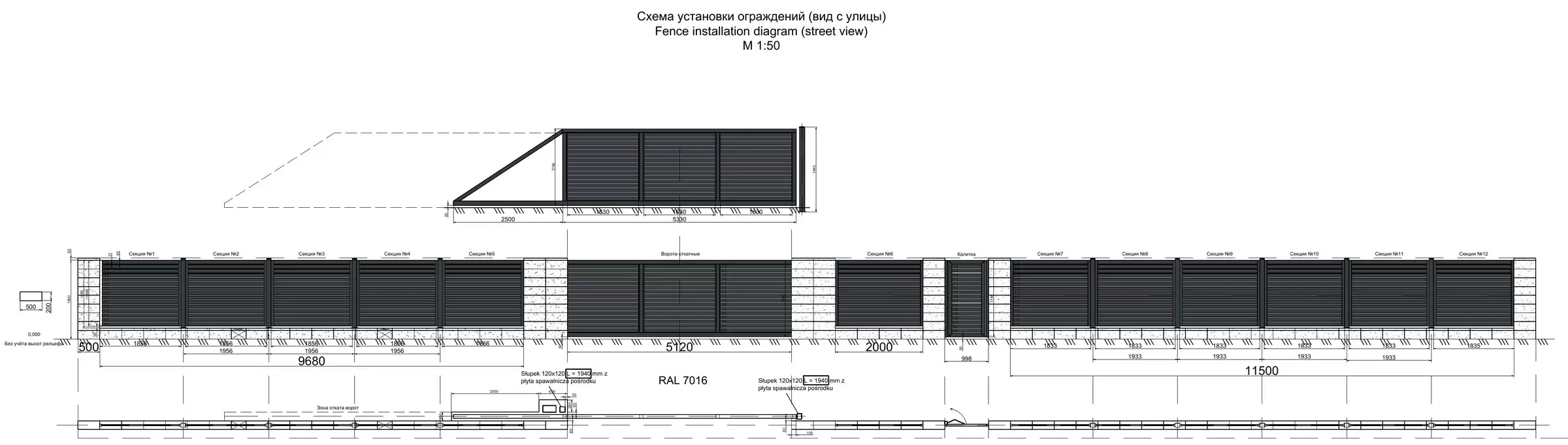

Сначала разведём два понятия. Временное ограждение ставят до начала стройки, чтобы защитить участок и материалы. Финальный забор проектируют вместе с генпланом участка, а монтируют, когда уйдёт тяжёлая техника.
Проектировать его стоит вместе с ландшафтом: дорожками, живой изгородью, газонами, открытой парковкой. Иначе въезд окажется не напротив ворот гаража, столбы встанут там, где планировали дорожки и посадки, а машине гостей не хватит места у ворот.

Что предусмотреть заранее:
- Фундамент и опорные столбы с учётом грунтов
- Шаг столбов в ритме фасада, входа и въезда в дом
- Закладную под откатные ворота и место под противовес
- Кабели к приводу, калитке, домофону и освещению
- Водоотвод и уровни въезда
Гаражные ворота тоже начинаются на стройке. Проём, перемычку, ровный пол и место под привод фиксируют на этапе коробки. Спроектируйте ворота вместе с нами заранее, и они встанут точно в проём, без доборов и компромиссов.

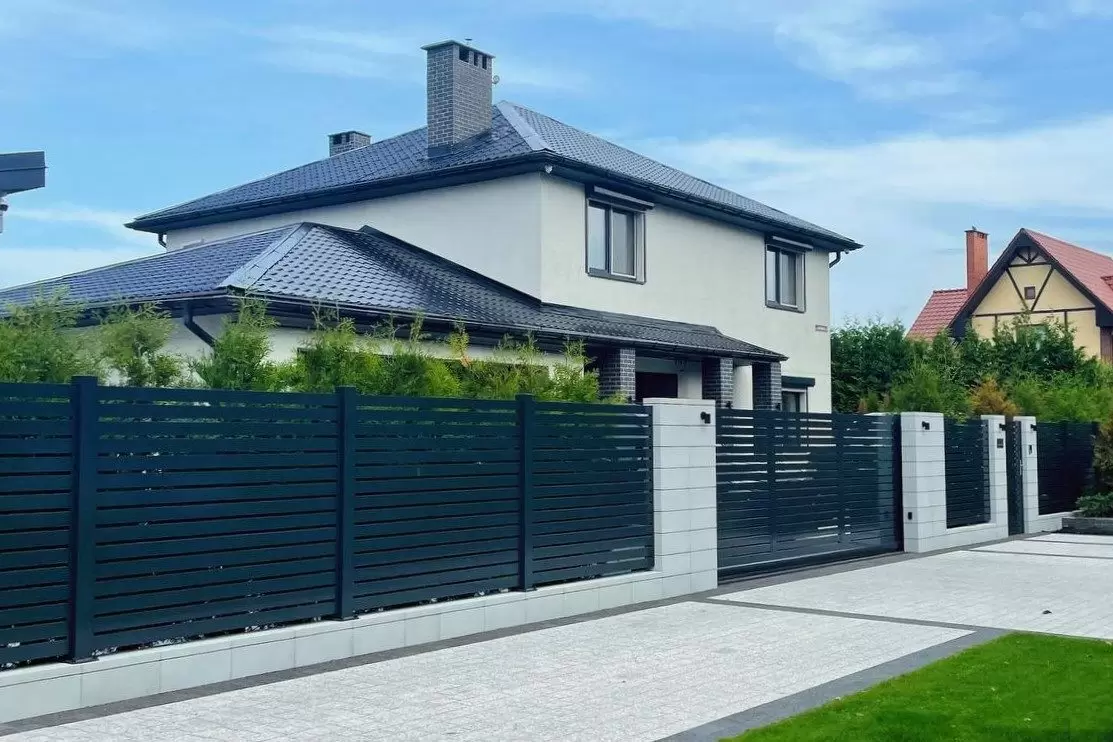

Алюминиевый забор не ржавеет и не деформируется во влажном балтийском климате и продолжает линии фасада, поэтому дом и участок выглядят единым целым.
Терраса: встроенная или пристроенная, но продуманная заранее

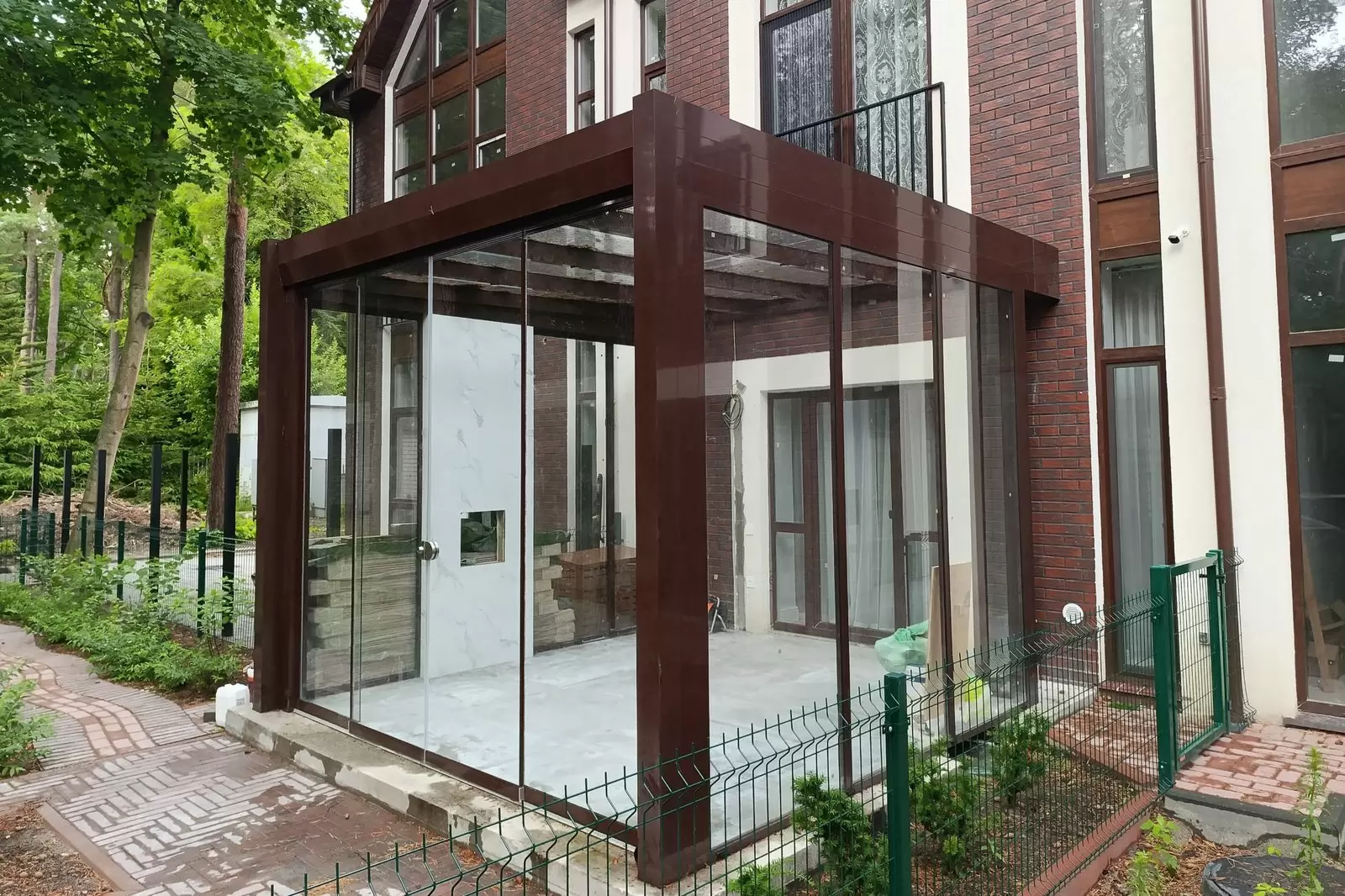

Терраса — продолжение гостиной под открытым небом: утренний кофе, летние ужины, вечера с пледом под перголой. Встроенную террасу планируют вместе с проектом дома. Пристроенную можно добавить и позже, но думать о ней стоит не позже этапа фундамента, чтобы сразу учесть опоры.
Что заложить:
- Фундамент или опоры под каркас
- Узлы крепления к стене дома: через утеплитель к несущей стене, а не к самому утеплителю
- Уровень пола террасы относительно порога выхода
- Водоотвод с кровли
- Электрику под освещение, обогреватели и розетки
Алюминиевый каркас, перголы и навесы превращают террасу в настоящую комнату на улице — европейский формат жизни, который на ветреном побережье особенно ценен.
Автомобильный навес: о нём вспоминают последним
Про навес для машины забывают чаще всего, особенно если ландшафтного проекта нет. Вспоминают зимой, когда участок уже вымощен, газон посеян, а машину каждое утро приходится очищать от снега и наледи.

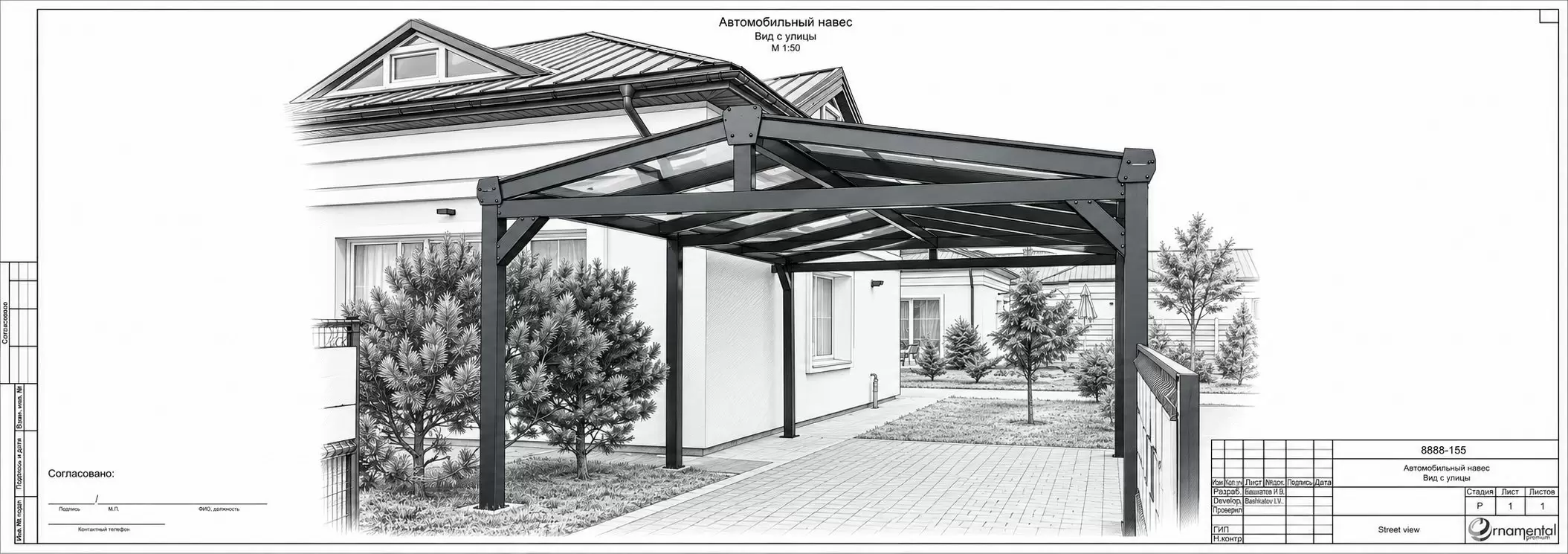

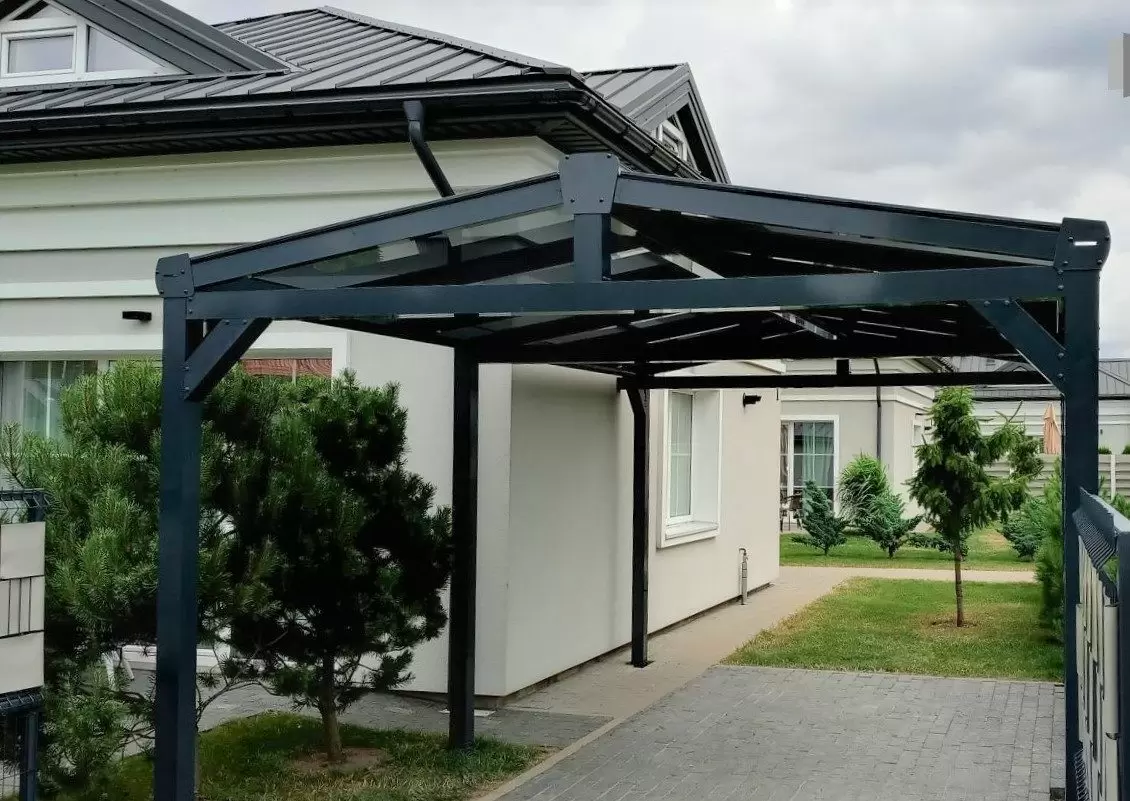

Навесу нужна подготовленная площадка с основанием под вес автомобиля, опоры под стойки и подведённые коммуникации. Планировать его стоит вместе с ландшафтом или фасадами, а площадку и кабели готовить до мощения. Заранее продумайте уклон и водоотвод, освещение, розетку, а при желании и зарядку для электромобиля. И, конечно, связку с воротами и дорожкой к дому.
Иначе придётся разбирать мощение и тянуть кабель через газон, а навес встанет там, где осталось место, а не там, где удобно.
Шпаргалка: что решить на каждом этапе стройки
| Этап стройки | Лестница | Ограждения и входная группа | Забор и ворота | Терраса | Автонавес |
|---|---|---|---|---|---|
| Проект дома и участка | Тип, проём, отметки | Тип крепления, крыльцо | Генплан, въезд, ландшафт | Встроенная или пристроенная | Место на генплане |
| Фундамент | — | Плита крыльца | Временное ограждение | Опоры, фундамент | — |
| Коробка и перекрытия | Закладные, несущие стены | Закладные в плиты | Проём гаражных ворот | Узлы крепления к стене | — |
| Кровля, инженерия | Кабель под подсветку | — | Кабели к приводам | Водоотвод, электрика | Кабель к площадке |
| До чистовой отделки | Замер, производство | Замер | — | Замер | — |
| Благоустройство | Монтаж | Монтаж | Монтаж забора | Монтаж | Площадка, монтаж |
Реальный бюджет вместо «от квадратного метра»
Смета по проекту
Цена «от квадратного метра» хорошо смотрится в рекламе, но плохо работает на стройке. Смета по техническому проекту не превращается в «×2»: в ней уже учтены узлы, закладные и реальные размеры.
Цена и качество
Заодно развеем миф о том, что «качественно» всегда значит «намного дороже». Если сравнивать честно, качественные решения в разных материалах по итогу сходятся в цене. Разница в другом: сколько лет конструкция прослужит без забот.
Сроки и логистика
У Калининграда своя специфика. Часть материалов и комплектующих едет издалека, горячего цинкования в регионе нет, а после изменений в поставках сроки производства выросли. Поэтому ранний заказ — это ещё и уверенность в том, что нужный материал зарезервирован, а конструкция будет готова точно к своему этапу и не задержит отделку.
Единый стиль: дом и участок как один ансамбль
Когда лестницу, ограждения, террасу, забор и навес проектируют вместе и заранее, у дома появляется общий архитектурный язык: одни профили, одна палитра, одинаковое стекло. Он начинается в интерьере, выходит на фасад и продолжается в ландшафте.
Именно это отличает премиальный дом от набора элементов «от разных подрядчиков».
Европейская архитектура давно работает так: лаконичные линии, честные материалы, ничего случайного. Мы в Ornamental Premium® переносим этот подход на побережье Балтики.

Как мы подключаемся к вашему проекту
Мы работаем вместе с вашим архитектором, дизайнером и ландшафтным проектировщиком. Выезжаем на объект, переводим идею в техническое решение из реально доступных систем, передаём строителям данные по закладным и отметкам. Производство и монтаж встраиваем в общий график стройки, чтобы наши конструкции появились ровно тогда, когда для них пришло время.
Приходите к нам на этапе проекта или фундамента. Чем раньше мы начнём, тем больше возможностей останется у вашего дома. Свяжитесь с нами: обсудим ваш проект и подскажем, что заложить уже сейчас.
